الإجابة المختصرة: يستطيع معظم الناس تجميع طقم برجولا مزوّدة بالريش مُثقّب مسبقاً. الوحدة السكنية القياسية يجمّعها شخصان في عطلة نهاية أسبوع واحدة، ولا تحتاج إلى قص أو لحام، وتتطلب شريط قياس، وميزان تسوية، وخيوط تسطير، وطقم مقابس، ومطرقة مطاطية، وسلماً، ومثقاباً. بناء واحدة من خشب خام مشروع مختلف تماماً، ونظام كهربائي كبير عادة ما يحتاج إلى مقاول وكهربائي وترخيص.

يختبئ خلف هذا السؤال ثلاثة مشاريع مختلفة، وتحتاج إلى ثلاث إجابات مختلفة. بناء سقف مزوّد بالريش من خشب خام مشروع نجارة يحتوي على آلية. تجميع طقم مقطوع مسبقاً عملية ربط بالبراغي تكافئ الصبر أكثر من المهارة. تركيب نظام كهربائي كبير أقرب إلى مشروع بناء صغير مرتبط بحرفة كهربائية. تحديد أي من هذه المشاريع أمامك فعلياً هو الخطوة الأولى، لأن الإجابة الصادقة تتغير تماماً بينها.
ثلاثة مشاريع، وليس مشروعاً واحداً

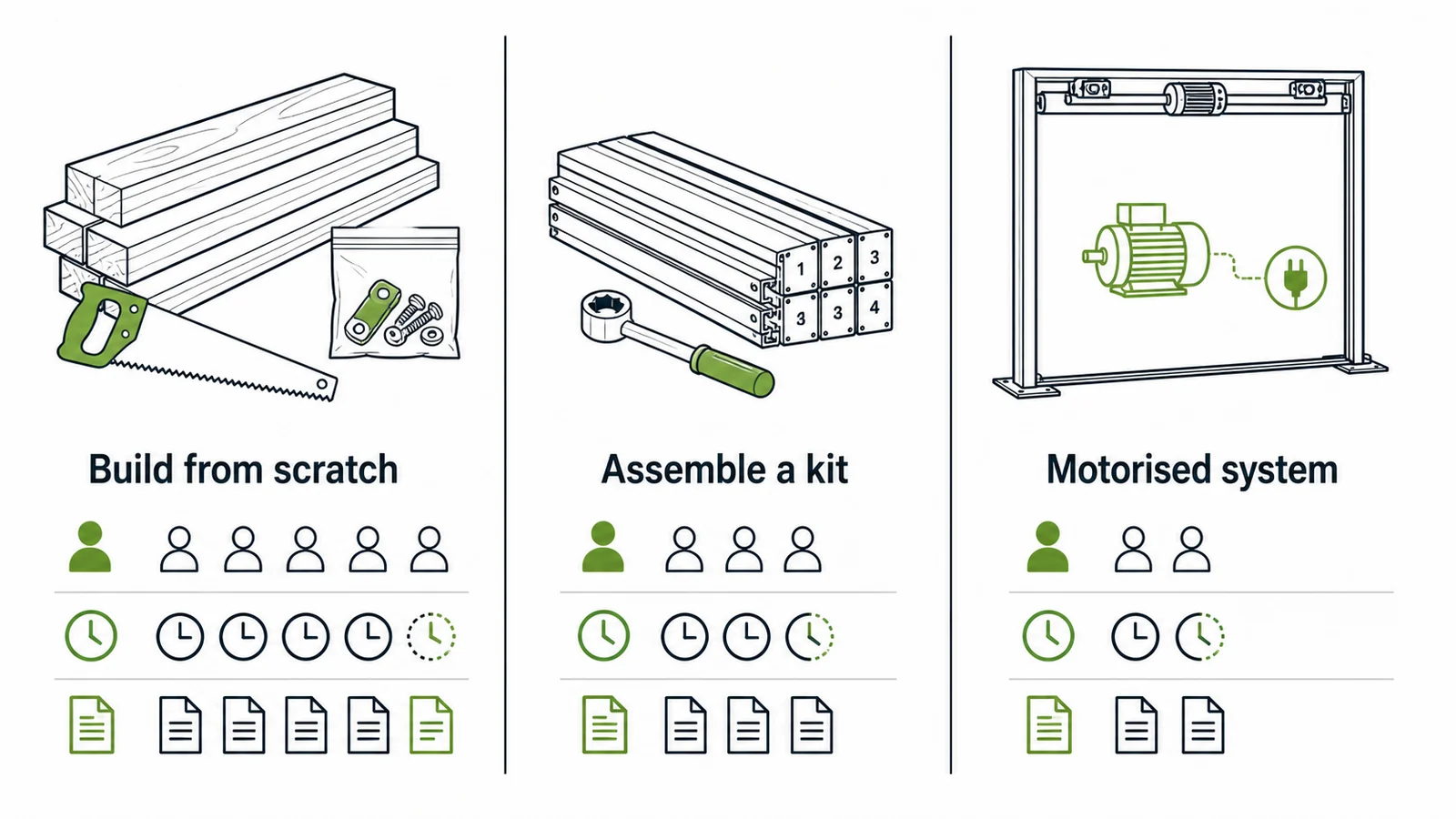

| المسار | المهارة المطلوبة | عدد الأشخاص | الوقت النموذجي | احتمال الحاجة إلى ترخيص | رقم تحمل مُصنَّف |
|---|---|---|---|---|---|
| بناء من الصفر من الخشب | نجارة | 2 إلى 3 | عدة عطلات نهاية أسبوع | نعم | لا يوجد |
| طقم معدني مُثقّب مسبقاً | أدوات أساسية | 2 إلى 3 | 8 إلى 10 ساعات | غالباً | من الشركة المصنّعة |
| طقم خشبي | نجارة أساسية | 2 إلى 3 | 12 إلى 20 ساعة | غالباً | من الشركة المصنّعة |
| نظام كبير أو كهربائي | مستوى حرفي | 3 بالإضافة إلى كهربائي | عدة أيام | عادة | من الشركة المصنّعة |
البناء من الصفر
تشتري الخشب، وتشتري طقم عتاد ريش يحتوي على محاور دوران وكتائف وقضيب تشغيل، وتبني كل شيء آخر. الإطار نجارة عمود وكمرة قياسية. السقف هو حيث يتوقف الأمر عن كونه عادياً، ومن المفيد قراءة كيف يعمل السقف المزوّد بالريش فعلياً قبل الالتزام ببناء واحد، لأن صفاً من الشفرات يجب أن يدور معاً، ويجلس مستوياً عند الإغلاق، ويستمر بفعل الأمرين بعد أن يمر الخشب بشتاء ممطر وصيف جاف.
تجميع طقم
كل مقطع يصل مقصوصاً بالطول ومثقّباً. لا شيء يحتاج إلى نشر، ولا شيء يحتاج إلى قياس باستثناء القاعدة. العمل هو قراءة رسم، والتخطيط بدقة، والربط بالترتيب الصحيح. هذا هو المسار الذي يقصده معظم الناس عند طرح هذا السؤال، وتوضح ما يحتويه طقم برجولا مزوّدة بالريش ما يصل في الصناديق وما لا يصل.
تركيب نظام كبير أو كهربائي
عند تجاوز نحو أربعة أمتار من الامتداد، أو مع سقف كهربائي وشاشات مدمجة، يتغيّر طابع العمل. تصبح المكوّنات ثقيلة بما يكفي لتتطلب ثلاثة أشخاص أو معدات رفع، ويدخل العمل الكهربائي في الصورة، وفي كثير من الولايات القضائية تدخل إدارة البناء أيضاً.
تراسات المشاريع التجارية تقع أبعد على نفس الخط. وحدات متعددة، وخطة تحكم مشتركة، وصرف يجب أن يتصل بنظام قائم، وموعد إنجاز تعتمد عليه حرف أخرى، كلها تدفع العمل خارج نطاق “افعلها بنفسك” بغض النظر عن مدى كفاءة المالك.
البناء من الصفر
الإطار هو النصف الأسهل
الأعمدة والكمرات والقواعد الخرسانية تقليدية. إذا كنت قد بنيت مصطبة خشبية من قبل فأنت قد قمت بمعظم هذا العمل سابقاً. أطقم العتاد المتوفرة عادة مقاسة لخليج واحد، غالباً حول فتحة اسمية بمقاس ثمانية بثمانية أقدام، والأسقف الأكبر تُقسَّم إلى أقسام بدلاً من الامتداد لمسافة أطول.
الآلية هي حيث تفشل المشاريع

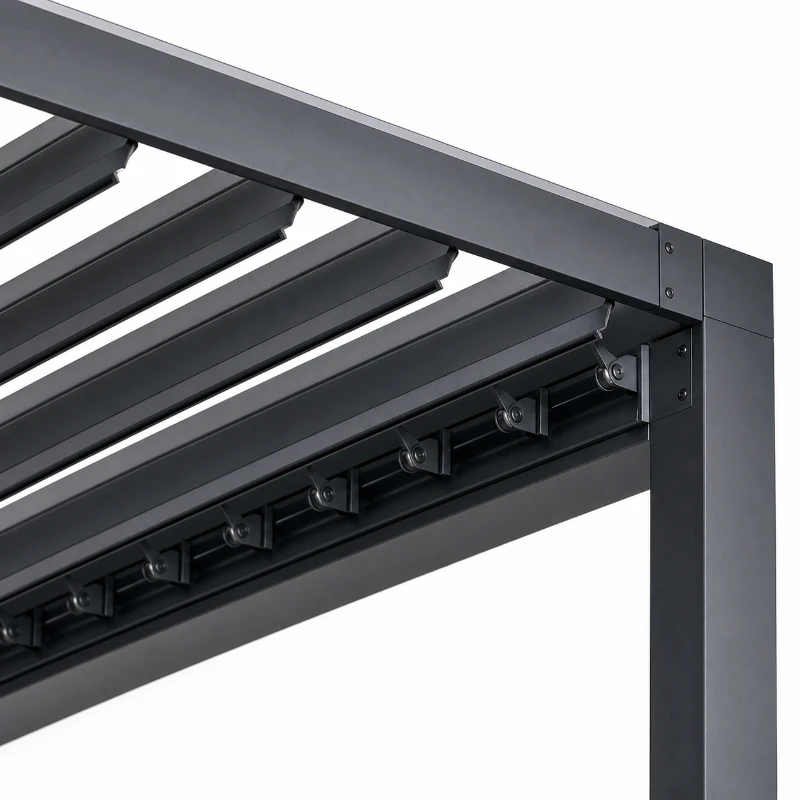

كل شفرة تدور على محور في كل طرف، وكل محور يتصل بقضيب تشغيل يحركها كمجموعة. يجب أن يكون شيئان صحيحين. يجب أن تجلس المحاور على الجانبين المتقابلين على نفس الارتفاع تماماً، وإلا تلتوي الشفرة أثناء دورانها. ويجب أن يكون القضيب حراً في الحركة، مما يعني أن الكتائف مشدودة بما يكفي للتثبيت ولا أكثر. الشد الزائد هو الخطأ الأكثر شيوعاً على الإطلاق، وينتج سقفاً يبدو متيبساً في اليوم الأول ويتجمد تماماً بحلول الموسم الثاني.
يوصي موردو العتاد عموماً بقص القضبان وقضبان التشغيل بأدوات يدوية بدلاً من الأدوات الكهربائية، لأن القطع الساخن يشوّه المقطع فيصبح القضيب يحتك بالكتيفة لاحقاً.

اختيار الخشب يغيّر النتيجة
خشب الأرز والسكوانا هما الخياران المعتادان لأنهما يحافظان على ثبات الأبعاد ويقاومان التعفن دون معالجة. الصنوبر المعالج أرخص ويتحرك أكثر، وهذا يهم في مكوّن دوّار أكثر مما يهم في عارضة ثابتة. تُبقى الألواح عادة تحت نحو 2.4 متر وكل قسم تحت نحو خمسة أمتار مربعة، لأن امتداد شفرة أطول يصبح ثقيلاً بما يكفي ليترهل ويجعل قضيب التشغيل متيبساً.
ما يكلّفه فعلياً من الوقت
التقارير المنشورة عن البناء من الصفر تمتد إلى عدة عطلات نهاية أسبوع بدلاً من عطلة واحدة، ويستغرق السقف وقتاً أطول من الإطار. أي شخص قام بتجهيز ألواحه الخاصة سيخبرك أن الآلية كانت الجزء الذي احتاج إلى إعادته مرتين.
للمقارنة، أوقات التجميع المنشورة عبر سوق الأطقم تمتد تقريباً من 4 إلى 8 ساعات للفينيل الخفيف، و8 إلى 10 ساعات للألومنيوم المُثقّب مسبقاً، و12 إلى 20 ساعة للخشب، حيث لا تزال الألواح بحاجة إلى القص والتربيع. البناء من الصفر يقع بعد الثلاثة جميعاً، لأن كل ما فعله مورد الطقم مسبقاً في المصنع يجب أن يحدث في الحديقة.
تجميع طقم
هذا هو مسار “افعلها بنفسك” الواقعي لمعظم الناس، والتقارير المنشورة متسقة حول أين يذهب الوقت.

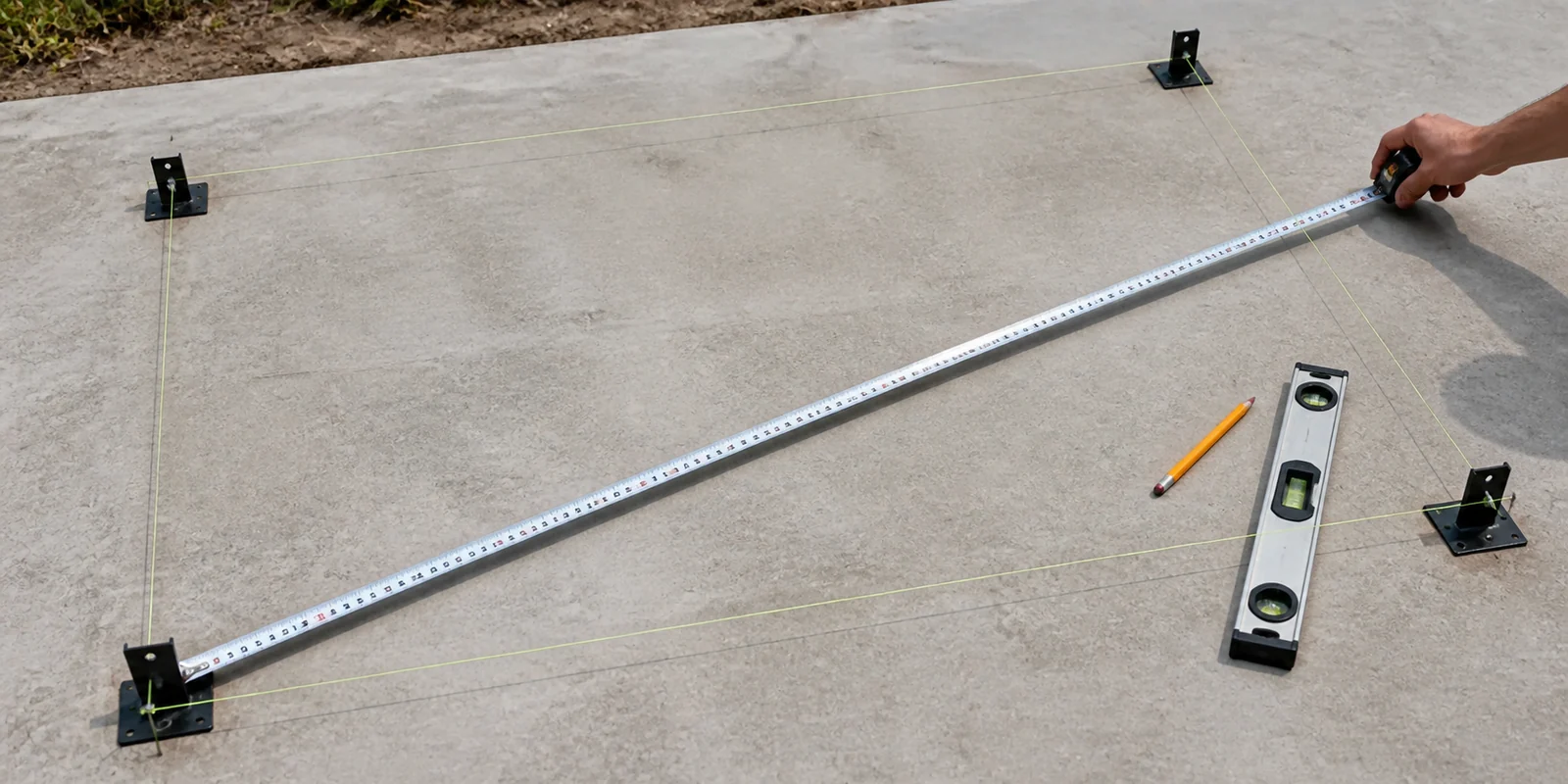

تربيع القاعدة يستغرق وقتاً أطول من المتوقع
ضع الأعمدة عمودية، وقِس المسافات بينها، ثم قِس الأقطار. إذا لم يتطابق القطران، فالإطار ملتوٍ وكل خطوة لاحقة تقاومك، لأن السقف مستطيل صلب لن يناسب متوازي أضلاع. الموزّعون الذين وثّقوا مشاريعهم الخاصة يصفون إعادة هذه الخطوة عدة مرات، ويصفونها بأنها الجزء الذي استغرق أطول وقت.

مرحلة الريش مملة أكثر منها صعبة

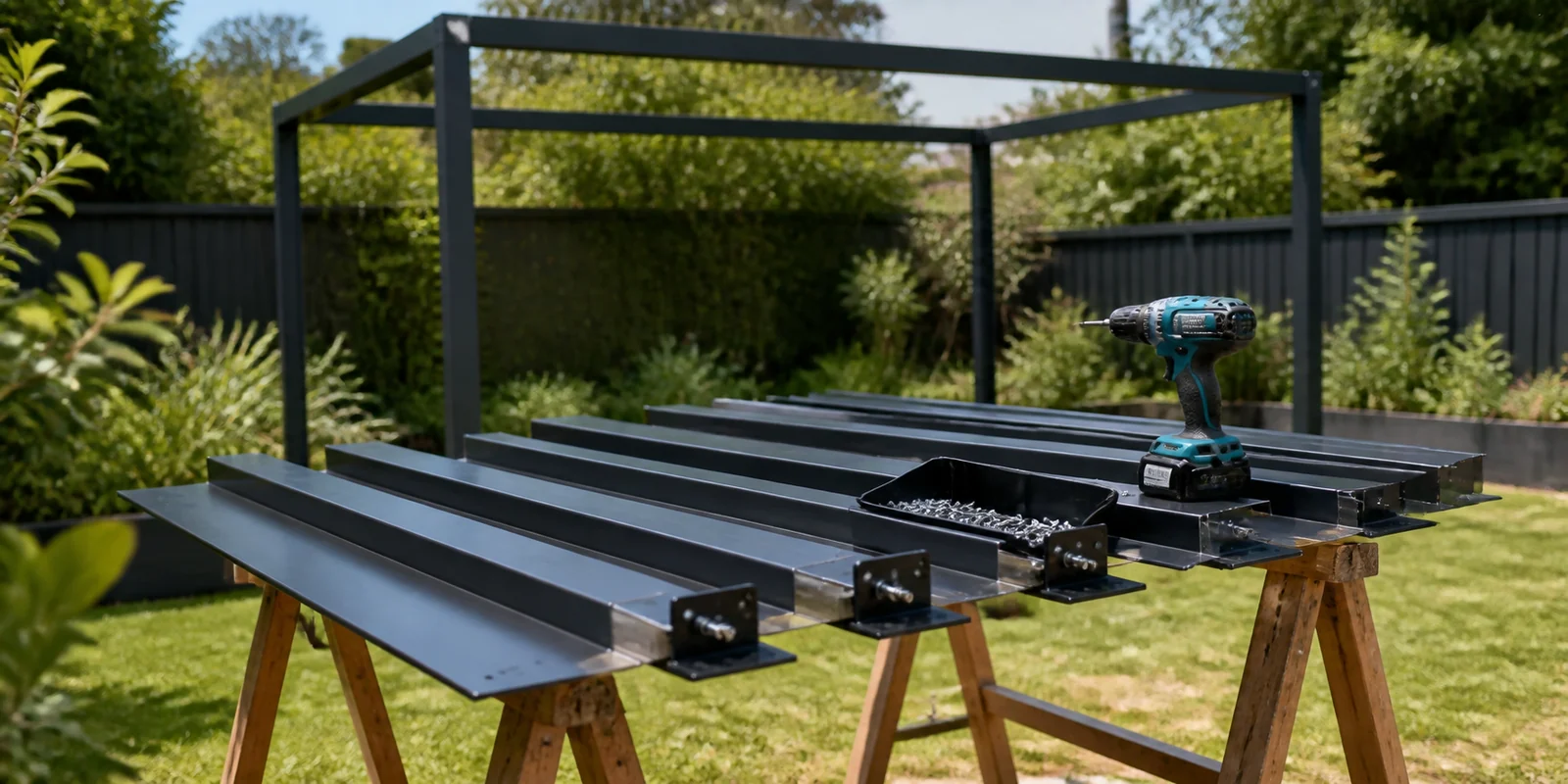

في الوحدة السكنية النموذجية توجد من عشرين إلى ثلاثين شفرة، كل منها بعتاد في طرفيها. أحصى تركيب واحد موثَّق لطراز استهلاكي شائع 25 شفرة و100 برغي قبل تركيب أول شفرة. لا شيء من هذا صعب؛ كله بطيء. تجهيز الشفرات على حوامل نشر على مستوى الأرض، ثم حملها للأعلى جاهزة، يوفّر جزءاً كبيراً من فترة بعد الظهر.
ثم يجب توصيل الشفرات بقضيب تشغيل واحد، وهذه هي النقطة التي تكشف فيها القاعدة غير المربّعة تماماً عن نفسها. إذا لم يُغلَق السقف بالتساوي على طول امتداده بالكامل، فالمشكلة غالباً في الإطار وليس في الشفرات.

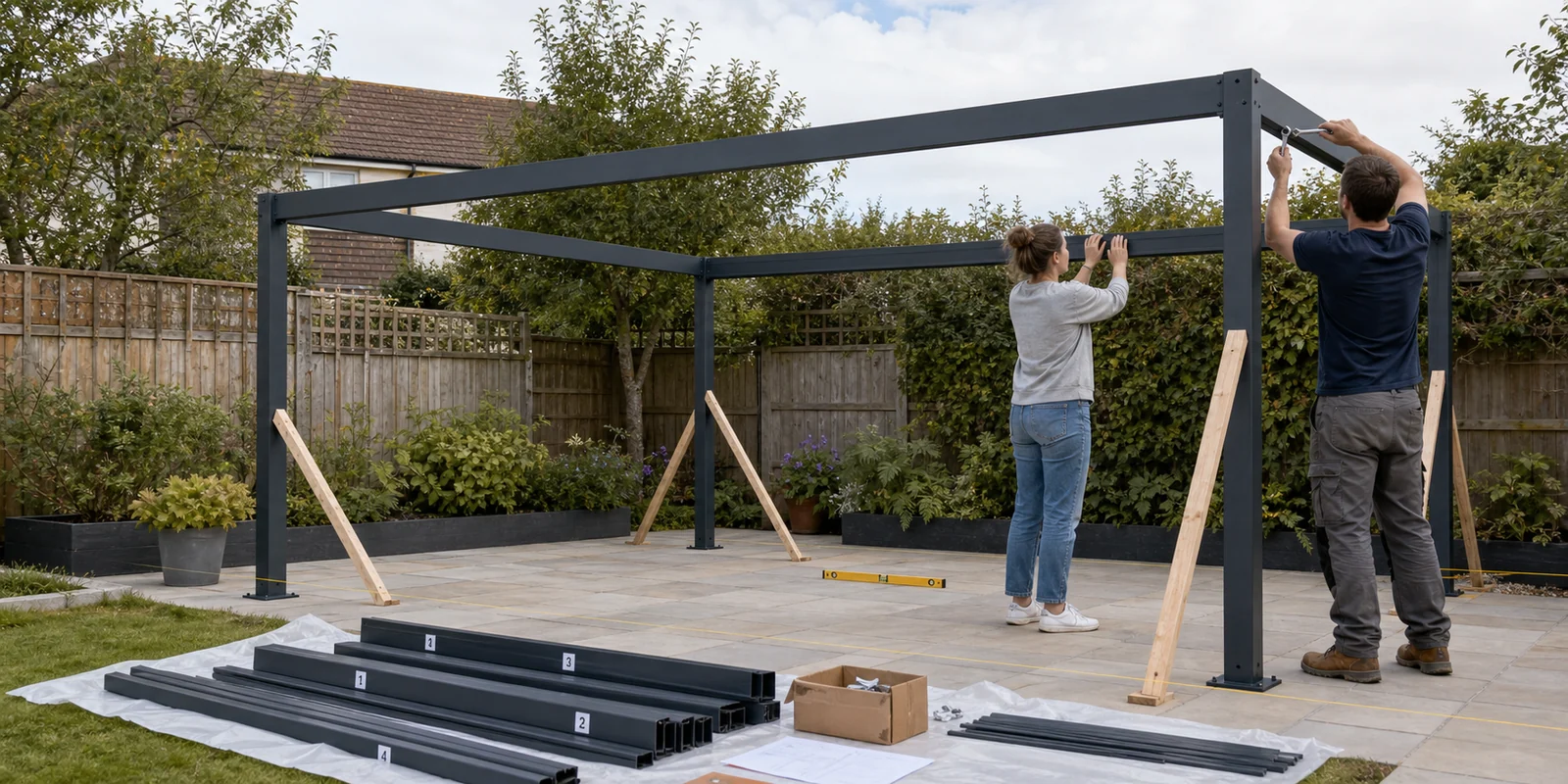

شخصان كحد أدنى، وثلاثة أفضل
الأعمدة والكمرات طويلة وصعبة المناولة أكثر منها ثقيلة، ورفع كمرة بواسطة شخص واحد هو الطريقة التي يحصل بها المقطع المطلي بالبودرة على أول خدش له. الشركات المصنّعة التي تنشر إرشادات “افعلها بنفسك” متسقة في هذه النقطة: مساعِدان كحد أدنى، وثلاثة لأي شيء أكبر من الوحدة القياسية.
الأدوات
شريط قياس، ميزان تسوية، خيوط تسطير، طقم مقابس، مطرقة مطاطية، سلّم، ومثقاب لمثبتات القاعدة. الطقم المعدني المُثقّب مسبقاً لا يحتاج إلى قص ولا لحام، وهذا ما يجعله في متناول شخص يجيد التعامل مع الأدوات الأساسية بدلاً من صاحب حرفة.
ما يغيّره التوثيق

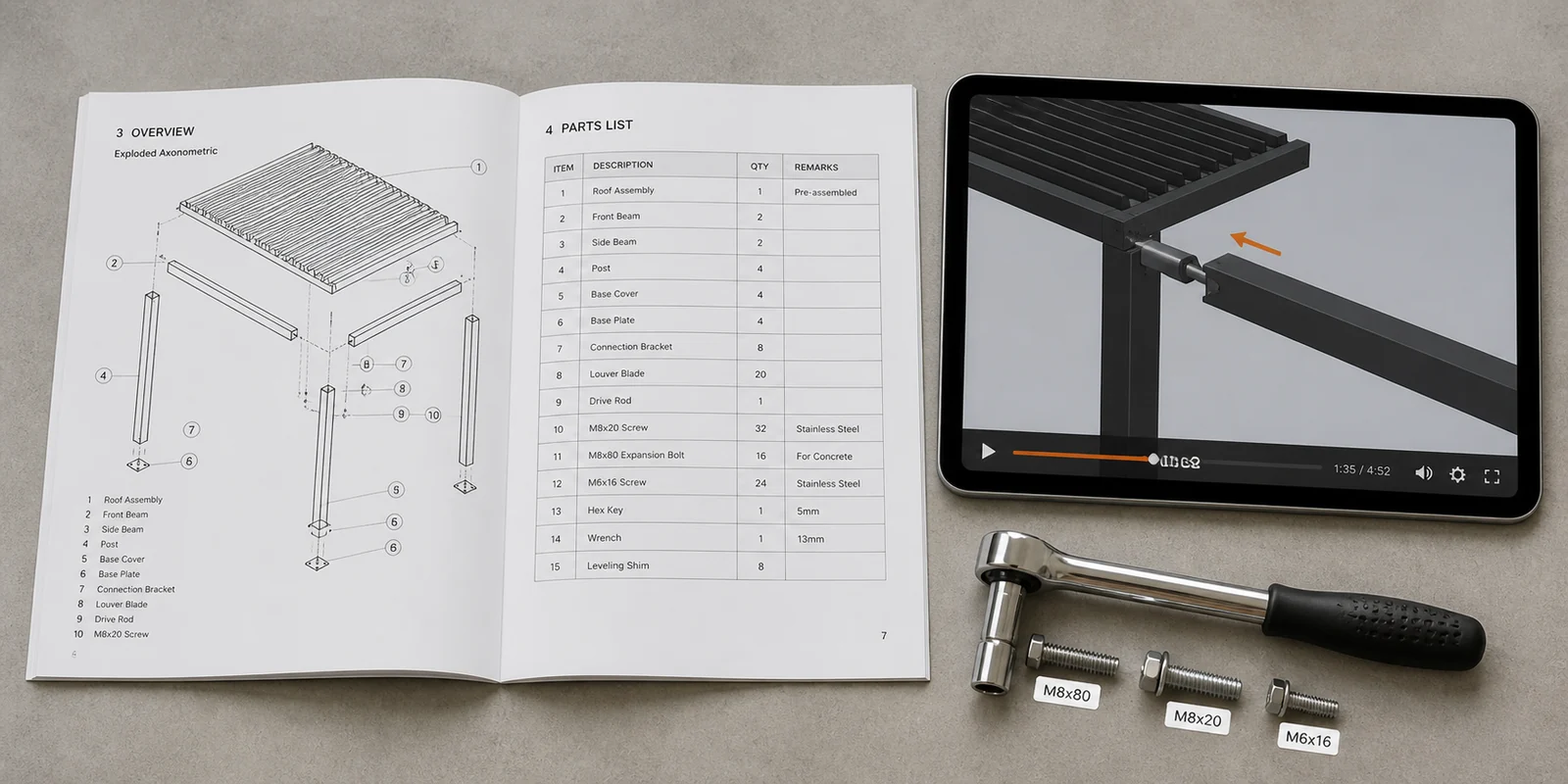

الفجوة بين تركيب مدته أربع ساعات وآخر مدته اثنتا عشرة ساعة غالباً ما تكون في الدليل وليس في المنتج. قائمة أجزاء مرقّمة، ورسم تفصيلي يوضح مكان كل كتيفة، وتسلسل ربط محدد، تزيل التخمين الذي يستهلك فترة بعد الظهر.
توفّر ALUX دليلاً مطبوعاً كاملاً مع كل وحدة، بالإضافة إلى فيديو تركيب ثلاثي الأبعاد يتبع نفس التسلسل، وتقدّر نحو ساعتين لتركيب جناح ALUX قياسي على قاعدة مُجهَّزة. هذا رقم خاص بوحدات ALUX وليس معياراً عاماً للفئة، ويفترض أن القاعدة مستوية ومربّعة بالفعل، وهو الجزء الذي يستغرق معظم الوقت في أي موقع. عندما يكون التوثيق ضعيفاً، اعتمد على التوقيتات المنشورة للفئة بدلاً من ذلك، واقرأ أي دليل ينشره المورّد قبل الطلب وليس بعد التسليم.

الأجزاء غير الاختيارية
القواعد الخرسانية
يجب أن يرتكز الهيكل على شيء مصنَّف لتحمّله. القاعدة الخرسانية الجديدة، أو بلاطة قائمة بسماكة كافية، أو إطار مصطبة خشبية مبني بشكل صحيح، كلها تعمل؛ الرصف الفضفاض فوق ردم مضغوط لا يعمل. المثبتات عادة مستبعدة من الأطقم، لأن التثبيت الصحيح يعتمد على أي من هذه الأربعة يرتكز عليه الهيكل.

التراخيص والهندسة
هذه هي الخطوة التي تتجاهلها أدلة “افعلها بنفسك” في أغلب الأحيان والتي نادراً ما تتجاهلها إدارات البناء. الهيكل المسقوف الدائم يحتاج غالباً إلى ترخيص، وفي كثير من الولايات القضائية يتطلب الطلب رسومات مختومة من مهندس مرخّص، مع مراجعات إنشائية وكهربائية. حيث يجب تقديم رقم تحمل رياح أو ثلج مع ذلك الطلب، توضح كيفية إصدار هذه التصنيفات ما تشير إليه الأرقام. في أوروبا، الوثيقة المرجعية هي BS EN 13561، التي أدخل تعديلها لعام 2015 مظلات البرجولات ضمن نطاقها والتي تُعرّف فئات الرياح التي يشير إليها الرقم المُعتمد. في المناطق الساحلية أو الرطبة، يمكن أن تنطبق مراجعة بيئية أيضاً. دور الشركة المصنّعة هو توفير وثائق اختبار تدعم الطلب، وهذا سبب لطلب أرقام تقارير الاختبار بدلاً من ادعاءات موجزة قبل الطلب.
العمل الكهربائي

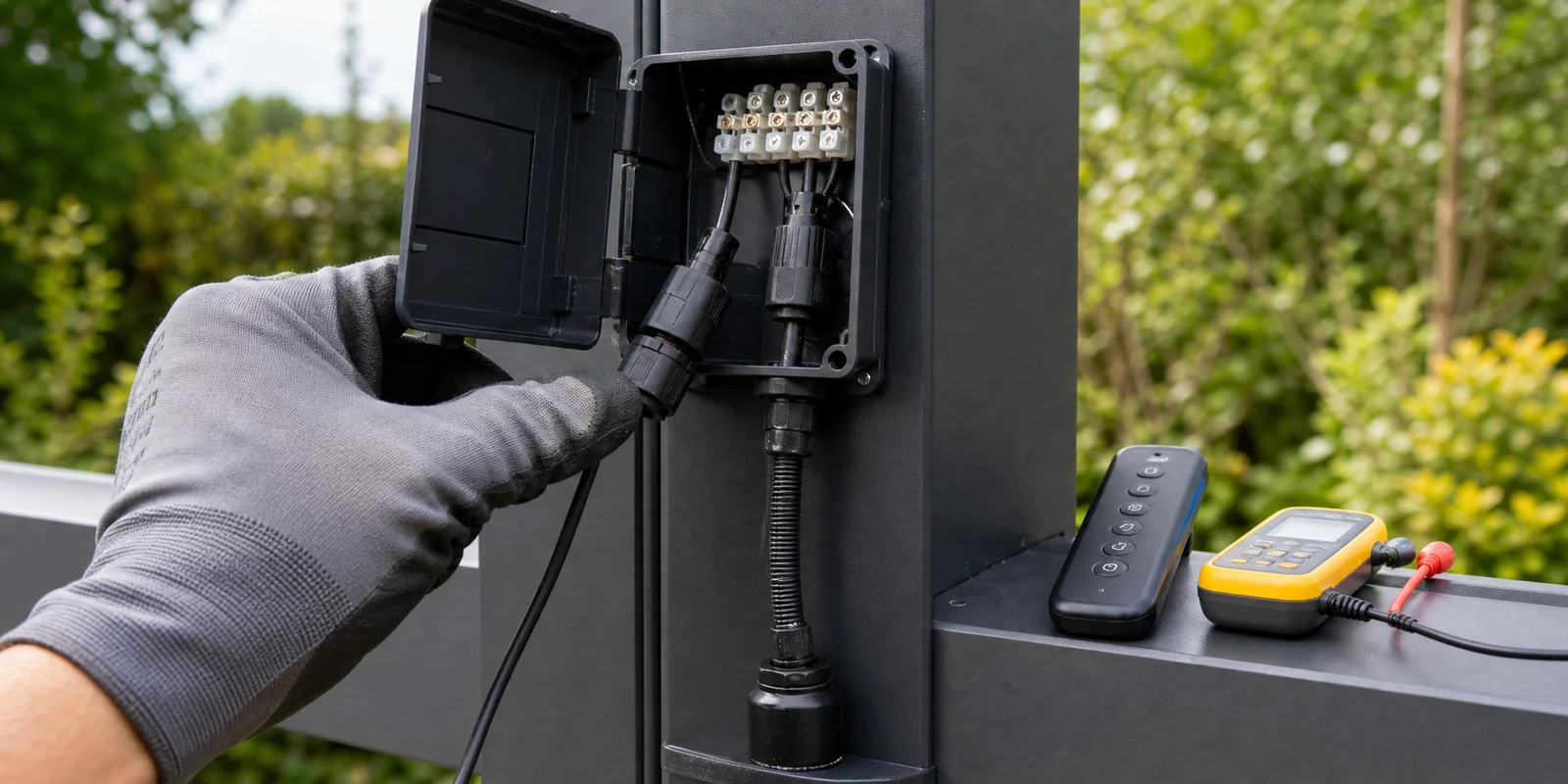

السقف الكهربائي يحتاج إلى إمداد كهربائي لوحدة التحكم. في معظم الأماكن هذا عمل منظّم، والقيام به بنفسك قد يُبطل ضمان المنتج وتأمين المنزل كليهما. أكّد الجهد الكهربائي، ونوع القابس، وتوافق وحدة التحكم قبل الشحن وليس يوم التركيب.
يُورَّد المحرك نفسه عادة مسبق التوصيل والضبط، لذا الجزء الذي تقوم به بنفسك هو توصيل القوابس بدلاً من مد دوائر جديدة داخل الهيكل. مواصفتان تستحقان الفحص قبل الطلب، لأنه لا يمكن تصحيح أي منهما لاحقاً: تصنيف مقاومة تسرّب المياه والغبار، لأن المحرك يقع داخل تجويف الكمرة حيث يتجمّع التكاثف، وطول الشوط، الذي يحدد إلى أي مدى يمكن أن تدور الشفرات. تحدد ALUX محركاً خطياً بجهد 24 فولت تيار مستمر بتصنيف 600 نيوتن وIP67، مع شوط مختار حسب عرض الشفرة لإعطاء النطاق الكامل من 0 إلى 180 درجة.

تقييم صادق للمهارة
السؤال ليس ما إذا كنت ماهراً. السؤال هو ما إذا كنت مرتاحاً مع أربعة أمور محددة.
تخطيط دقيق
كل ما يلي يعتمد على قاعدة مربّعة ومستوية. إذا لم تكن معتاداً على رسم مستطيل بدقة تصل إلى بضعة مليمترات والتحقق منه بالقطر، فهذه هي المهارة التي يجب التدرّب عليها أولاً.
العمل على ارتفاع
تُركَّب الشفرات من على سلّم، بشكل متكرر، مع انشغال كلتا اليدين. في وحدة بها 25 شفرة، هذا يعني 25 صعوداً ونزولاً قبل تركيب قضيب التشغيل. إذا لم يكن هذا أمراً مريحاً لك القيام به في فترة بعد ظهر واحدة، فهذه مهمة لشخص آخر.
الارتفاع يحدد أيضاً عدد الأشخاص الذي تحتاجه المهمة أكثر مما يحدد عدد من يمكنهم القيام بها. الوحدة السكنية القياسية بارتفاع نحو 2.4 متر يمكن التعامل معها بشخصين. أي شيء أطول، أو ملاصق لجدار عند مستوى الطابق الأول، ينتقل إلى منطقة يكون فيها السقالات بدلاً من السلّم هي الإجابة المعقولة.
قراءة رسم التجميع
تعليمات الطقم رسومات بأرقام أجزاء، وليست نصاً وصفياً. تنشر معظم الشركات المصنّعة الدليل على موقعها الإلكتروني، وقراءته قبل الطلب بدلاً من بعد التسليم هي أرخص فحص مخاطر ممكن.
معرفة متى تتوقف
أكثر مهارة “افعلها بنفسك” فائدة هي التعرّف على النقطة التي تتوقف فيها المهمة عن كونها مهمة “افعلها بنفسك”. وضع الأعمدة في الخرسانة وتربيعها نقطة معقولة لإحضار مساعدة حتى لو كنت تنوي القيام بكل شيء آخر بنفسك.
هناك أيضاً بُعد يتعلق بالضمان. تقلّل بعض الشركات المصنّعة أو تُبطل التغطية الإنشائية على الوحدات المُركَّبة ذاتياً، ومعظمها يستبعد الأضرار الناتجة عن خطأ التركيب بغض النظر. يستحق الأمر القراءة قبل فتح الصناديق وليس بعد انحناء شفرة.
ما الذي يوفّره “افعلها بنفسك” فعلياً
الطقم هو الرقم الأصغر
عبر السوق، تقع الأطقم الخشبية والألومنيوم المستورد الخفيف في الطرف الأدنى، بينما تقع الأنظمة الكهربائية بدرجة تجارية مع اعتماد إنشائي أعلى بكثير. النطاق داخل فئة الألومنيوم وحدها يزيد عدة مرات، وهذا سبب أن مقارنة طقمين بالسعر المعلن دون مقارنة أحجام المقاطع وسماكة الطلاء وتصنيفات التحمل لا تخبرك بالكثير.
أربعة أرقام تفصل بينها، ويجب أن تكون الأربعة مكتوبة قبل أن تعني مقارنة الأسعار أي شيء: أحجام مقاطع العمود والشفرة، وسماكة الطلاء بالميكرون مع المعالجة المسبقة تحته، وقوة المحرك مع الشوط وتصنيف IP، وأي رقم تحمل رياح أو ثلج مُشار إليه مقابل مقاس الوحدة التي اختُبر عندها. كمرجع، تستخدم أنظمة ALUX الفولاذية عموداً بمقاس 100×100 مم مع شفرات من 123×19.8 مم إلى 150×34 مم، ونحو 80 ميكرون من طلاء البودرة المختبر لمقاومة رذاذ ملحي لمدة 168 ساعة. سؤال المادة الأوسع مُغطّى في برجولا فولاذية مقابل برجولا ألومنيوم.
التركيب هو الرقم الأكبر
التركيب الاحترافي لنظام مزوّد بالريش يُسعَّر عادة برقم مماثل للطقم نفسه، وغالباً أكثر عندما تكون القواعد والصرف والكهرباء متضمَّنة. هذا ما يوفّره البناء بنفسك، وهو توفير حقيقي وليس تسويقياً.
التكاليف المنسية
الخرسانة والتسليح. المثبتات، التي عادة ليست في الصندوق. رسوم الترخيص والهندسة حيث تنطبق. كهربائي للإمداد. استئجار أدوات إذا لم تملك ميزاناً طويلاً بما يكفي أو سلّماً مرتفعاً بما يكفي. المانع المُسدّ ودهان اللمسات الأخيرة، وهي رخيصة، ومطلوبة في معظم التركيبات، ونادراً ما تكون متضمَّنة.
أي مسار يناسب أي مشترٍ
سقف يدوي صغير فوق باحة، على بلاطة قائمة، من طقم مُثقّب مسبقاً، مع مساعدَين وعطلة نهاية أسبوع حرة: مشروع “افعلها بنفسك” واقعي لشخص مرتاح مع الأدوات الأساسية.
نظام كهربائي كبير بشاشات وإضاءة مدمجة، على قواعد جديدة، في ولاية قضائية تتطلب ترخيصاً: عمل احترافي مع إدارة المالك للمشروع.
بناء من الصفر من الخشب وطقم عتاد: مشروع نجارة حقيقي، مُرضٍ إذا كان هذا ما تستمتع به، وأبطأ من كل تقدير منشور. كما ينتج هيكلاً بلا رقم تحمل رياح أو ثلج مُصنَّف، وهذا يهم إذا كان الترخيص مطلوباً أو طلبت شركة التأمين ذلك.
بالنسبة للموزعين والمُركِّبين الذين يُقيّمون المنتجات التي يمكن لطواقمهم التعامل معها، الخط الفاصل العملي هو التثقيب المسبق. الطقم الذي يُثقَب فيه كل ثقب في المصنع وفق نفس الرسم الذي أنتج قائمة القطع يمكن أن يُركّبه طاقم عام. أما الذي يتطلب حفر ثقوب في الموقع فلا يمكن، لأن دقة الإطار النهائي تعتمد حينها على من يمسك المثقاب. توفّر ALUX أطقماً قابلة للتفكيك مُثقّبة مسبقاً لهذا السبب، إلى جانب الدليل المطبوع، وفيديو التركيب ثلاثي الأبعاد، ووثائق الاختبار التي تميل طلبات التراخيص إلى طلبها. المواصفات الحالية متوفرة على صفحة برجولا مزوّدة بالريش، وبرامج الموزعين أو العلامة الخاصة تعمل عبر OEM وODM.
النقاط الأساسية
- الطقم المعدني المُثقّب مسبقاً لا يحتاج إلى قص أو لحام وهو في متناول أي شخص مرتاح مع الأدوات الأساسية.
- شخصان هو الحد الأدنى للعمل؛ ثلاثة لأي شيء أكبر من الوحدة القياسية.
- تربيع القاعدة هي الخطوة التي تحدد كل شيء فوقها، والخطوة الأكثر إعادةً.
- الوحدة بـ 25 شفرة تعني نحو 100 مثبّت، وتركيبها على مستوى الأرض يوفّر معظم فترة بعد الظهر.
- مثبتات الأرض، ووصلة الصرف، والإمداد الكهربائي، والمواد الاستهلاكية عادة عناصر خاصة بالموقع وليست ضمن محتويات الطقم.
- الترخيص مطلوب في كثير من الأحيان، وغالباً ما تتطلب الطلبات رسومات مختومة من مهندس بالإضافة إلى رقم رياح أو ثلج معتمد.
- البناء من الصفر لا ينتج رقم تحمل مُصنَّف، وهذا يهم إذا طلب ترخيص أو شركة تأمين ذلك.
الخلاصة
نعم، يستطيع معظم الناس تجميع طقم برجولا مزوّدة بالريش، وعدد لا بأس به يستطيع البناء من الصفر إذا كانوا يستمتعون بالنجارة. ما يحدد النتيجة ليس آلية السقف بل التحضير المحيط بها: قاعدة مربّعة ومستوية، وقواعد خرسانية مناسبة للأرض، وترخيص حيث يكون مطلوباً، وكهربائي مؤهّل إذا كان السقف كهربائياً. اقرأ دليل التجميع قبل الطلب، وليس بعد الوصول، وكن صادقاً حول عدد الأشخاص الذين يمكنك إحضارهم للموقع في عطلة نهاية الأسبوع التي تخطط فيها للبناء.
الأسئلة الشائعة
هل يمكن تجميع طقم برجولا مزوّدة بالريش دون مقاول؟
بالنسبة لوحدة سكنية قياسية على قاعدة مُجهَّزة، نعم. الطقم المعدني المُثقّب مسبقاً لا يحتاج إلى قص أو لحام، والأدوات هي شريط قياس، وميزان تسوية، وخيوط تسطير، وطقم مقابس، ومطرقة مطاطية، وسلّم، ومثقاب لمثبتات القاعدة. ما يحتاجه فعلاً هو شخصان كحد أدنى، وثلاثة لأي شيء أكبر من المقاس القياسي.
كم يستغرق تركيب برجولا مزوّدة بالريش؟
الأرقام المنشورة عبر السوق تمتد تقريباً من 4 إلى 8 ساعات للفينيل الخفيف، و8 إلى 10 ساعات للألومنيوم المُثقّب مسبقاً، و12 إلى 20 ساعة للخشب، حيث لا تزال الألواح بحاجة إلى القص والتربيع. تحضير القاعدة يقع خارج كل هذه الأرقام، وجودة التوثيق تفسّر جزءاً كبيراً من هذا التفاوت.
كم عدد الأشخاص المطلوبين لتركيب برجولا مزوّدة بالريش؟
شخصان كحد أدنى للعمل، وثلاثة للوحدات الأكبر. الأعمدة والكمرات طويلة وصعبة المناولة أكثر منها ثقيلة، ورفع كمرة بمفردك هو الطريقة التي يحصل بها المقطع المطلي بالبودرة على أول خدش له. يمكن لشخص واحد أن يتولى التخطيط، وتجهيز الشفرات على مستوى الأرض، والتعامل مع المثبتات.
ما هو أصعب جزء في بناء برجولا مزوّدة بالريش بنفسك؟
تربيع القاعدة. السقف مستطيل صلب ولن يناسب إطاراً غير مربّع، لذا يجب أن تكون الأعمدة عمودية، والمسافات متساوية، والأقطار متطابقة قبل ربط أي شيء فوقها. الموزّعون الذين يوثّقون مشاريعهم الخاصة يصفون باستمرار إعادة هذه الخطوة أكثر من مرة.
هل أحتاج إلى ترخيص لبناء برجولا مزوّدة بالريش؟
غالباً، لأنه هيكل مسقوف دائم. تختلف المتطلبات حسب الولاية القضائية، وغالباً ما تطلب الطلبات رسومات مختومة من مهندس مرخّص بالإضافة إلى مراجعة إنشائية وكهربائية. تحقق مع إدارة البناء المحلية قبل الطلب، واطلب من المورّد أرقام تقارير الاختبار بدلاً من ادعاءات موجزة.
هل يمكنني توصيل سقف كهربائي مزوّد بالريش بنفسي؟
يُورَّد المحرك عادة مسبق التوصيل، لذا توصيله عملية قابس. الإمداد إلى وحدة التحكم مختلف: في معظم الأماكن هذا عمل كهربائي منظّم، والقيام به بنفسك قد يُبطل ضمان المنتج وتأمين المنزل.
هل بناء سقف مزوّد بالريش من الخشب أمر واقعي؟
هو مشروع نجارة حقيقي وليس مجرد عملية تجميع. الإطار عمل عمود وكمرة تقليدي؛ الآلية ليست كذلك. يجب أن تجلس محاور الدوران على ارتفاعات متطابقة على الجانبين، ويجب أن تكون الكتائف مشدودة بما يكفي للتثبيت ولا أكثر، والشفرات الخشبية تتحرك موسمياً. كما ينتج هيكلاً بلا رقم تحمل رياح أو ثلج مُصنَّف.
هل يوفّر المورّد تعليمات التركيب؟
تختلف الجودة بشكل كبير، ويستحق الأمر الفحص قبل الطلب بدلاً من بعد التسليم. الحزمة المفيدة تشمل قائمة أجزاء مرقّمة، ورسم تجميع تفصيلي، وتسلسل ربط محدد. توفّر ALUX دليلاً مطبوعاً مع كل وحدة بالإضافة إلى فيديو تركيب ثلاثي الأبعاد يتبع نفس التسلسل.
كم يوفّر التركيب بنفسك؟
التركيب الاحترافي لنظام مزوّد بالريش يُسعَّر عادة برقم مماثل للطقم نفسه، وأكثر عندما تكون القواعد والصرف والكهرباء متضمَّنة. مقابل ذلك، خصّص ميزانية للخرسانة والمثبتات ورسوم الترخيص والهندسة وكهربائي واستئجار الأدوات والمواد الاستهلاكية مثل المانع المُسدّ ودهان اللمسات الأخيرة.
